國家電網8月20日宣佈,寧夏—湖南±800千伏特高壓直流輸電工程投產送電。
“寧電入湘”工程於2023年5月獲得核准,是我國首條獲批的以輸送“沙戈荒”風電光伏大基地新能源為主的特高壓輸電通道,連接西部新能源富集區與中部負荷中心,工程額定電壓±800千伏、額定容量800萬千瓦,起於寧夏回族自治區中衛市中寧換流站,途經甘肅、陝西、重慶、湖北,止於湖南省衡陽市衡陽換流站,線路全長1616公里,總投資281億元。據估算,該工程包括配套新能源、煤電、儲能專案共計投資約1000億元。
寧夏太陽能、風能資源豐富,是“沙戈荒”新能源開發的主戰場。“寧電入湘”工程配套電源裝機容量1764萬千瓦,其中新能源1300萬千瓦,包括風電400萬千瓦、光伏發電900萬千瓦,新能源裝機占比超過70%。這是繼銀東直流、靈紹直流之後,寧夏電力外送的第三條特高壓通道,電力外送總規模已達2000萬千瓦。
據新華社報導,考慮到外送電力中新能源占比高、新能源波動性大等特點,“寧電入湘”工程通過配套儲能等方式,讓新能源電力外送更穩定。儲能將富餘的新能源電量存起來,彌補新能源“白天富餘、晚上缺電”的缺點,光伏電站的分佈式調相機也能起到穩定電壓和頻率的作用。
對於湖南而言,“寧電入湘”填補了電力供需的硬缺口。
湖南雖地處中部,但在全國能源與電力網絡結構中,均處於末端,缺煤無油乏氣,能源對外依存度長期維持在80%左右,直面電力剛性缺口。
“寧電入湘”投產後,每年將向湖南省輸送電力360億千瓦時,其中新能源電量占比超50%,提升湖南全省外受電能力至1600萬千瓦。這可以有效緩解湖南省供電壓力,保障電網安全穩定運行。

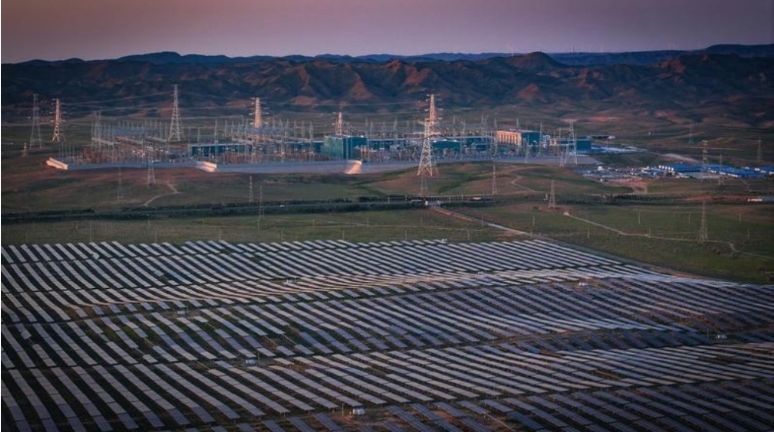

“寧電入湘”工程寧夏中衛市中寧換流站及配套新能源專案,新華社照片
今夏的連日高溫考驗下,我國電力負荷連續多次刷新紀錄。湖南用電無虞背後,有“寧電入湘”的功勞。
6月19日,“寧電入湘”工程完成雙極低端調試,在迎峰度夏高峰來臨前形成400萬千瓦送電能力,整個度夏期間一直保持300萬以上的高功率運行,平均輸送功率近湖南全省負荷的十分之一,累計輸送電量超35億千瓦時,對湖南電力保供發揮了關鍵作用。7月12日湖南全省負荷創歷史新高時,該工程單日送電量達7200萬千瓦時,相當於長沙市兩天半的居民用電總量。
工程整體投產後,將為湖南電網“度夏大考”提供更大保障。
據湖南日報報導,截至6月底,湖南電網總裝機8602.4萬千瓦,其中風電、光伏裝機3894.3萬千瓦,水電裝機1797.8萬千瓦。風、光、水已成為湖南電力供應主來源。“寧電入湘”工程投產後,新增800萬千瓦綠色電力供應能力,湖南清潔能源占比實現大幅度躍升。對於經濟賬,“沙戈荒”新能源成本相對有優勢,有助於降低湖南省工商業用戶的用電成本,綠電引入還能提升企業產品的國際競爭力,同時帶動寧夏地區經濟發展。
上述報導中湖南省能源局局長湯吉鴻介紹,目前,湖南共建成跨省跨區特高壓通道4條。兩回落點特高壓直流分別為“寧電入湘”工程和2017年投運的祁韶直流,分別從寧夏中衛和甘肅酒泉送入湖南;兩回特高壓交流為荊瀟線與瀟江線,分別與湖北、江西電網聯絡。除特高壓通道外,湖南電網還通過葛崗線等3回500千伏線路與湖北電網聯絡,並具備南網鯉魚江、大龍電廠靈活轉供湖南的條件。
“4座能源‘立交橋’使湖南接受外電能力躍升至2000萬千瓦,成為湖南用電的重要支撐,助力全省電力供應實現從‘硬缺口’到‘緊平衡’的歷史性轉變。”湯吉鴻表示。湖南還在進一步推動疆電入湘第三條直流、湘粵背靠背直流聯網工程等。未來,湖南具備東、南、西、北四個方向接受外電條件,可在大半個中國調度電力入湘,電力供應末端的基本省情有望徹底改變。
值得注意的是,中國能源報此前報導,湖南省負荷峰穀差率已接近60%,位於國網首位。湖南省電源調峰能力不強,豐水期受負荷較低和風雨同期的影響,常規水電汛期整體調節能力不強,火電深度調峰成本高,新型儲能參與調峰的實際調節能力較弱,隨著未來湖南省內新能源比重不斷增高,疊加電網局部區域送出受限,對電網調節能力建設和適應新能源送出電網建設方面均提出更高要求。
來源:中國澎湃新聞
